廉政平台 「梅林社區式長照創新整合型服務場館新建工程」

聽內容
00:00 / 00:00

廉政平台 「梅林社區式長照創新整合型服務場館新建工程」大事記

01-委設服務標案:

  • 1090929決標公告,莊建德建築師事務所得標

02-工程標案:

  • 1100426第1次無法決標公告
  • 1100517第2次無法決標公告
  • 1110603第3次無法決標公告
  • 1110622第4次無法決標公告
  • 1120210第5次無法決標公告
  • 變更設計
  • 1120829第1次無法決標公告
  • 1120927決標(東政營造股份有限公司-標價54,500,000)

03-策進會議:

  • 111年06月30日  行政院公共工程委員會「梅林社區式長照創新整合型服務據點委託技術服務案」函釋。
  • 111年07月18日「公共服務整備之整建長照衛服部據點計畫」補補助南投縣政府新建工程執行策進會議 。
  • 111年07月27日  梅林長照「廉政平台」啟動,邀請廉政署中部地區調查組蔡勝浩檢察官、南投縣政府採購稽核小駔外聘委員陳有政參與。https://today.line.me/tw/v2/article/DRG7wEg
  • 111年08月27日  第一次「採購工作及審查小組」會議 ,邀請南投縣政府採購稽核小組外聘委員陳有政擔任專家學者參與討論。
  • 111年11月02日  第二次「採購工作及審查小組」會議 ,邀請南投縣政府採購稽核小組外聘委員陳有政擔任專家學者參與討論。

04-工程進度:

  • 工程期限:540日曆天。預計114年4月9日竣工

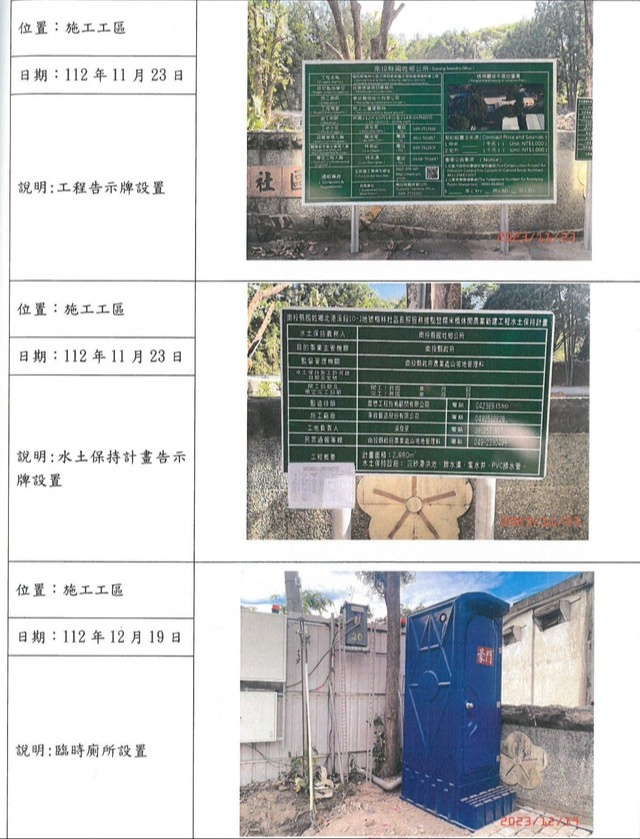

112年10月18日開工

工程進度1

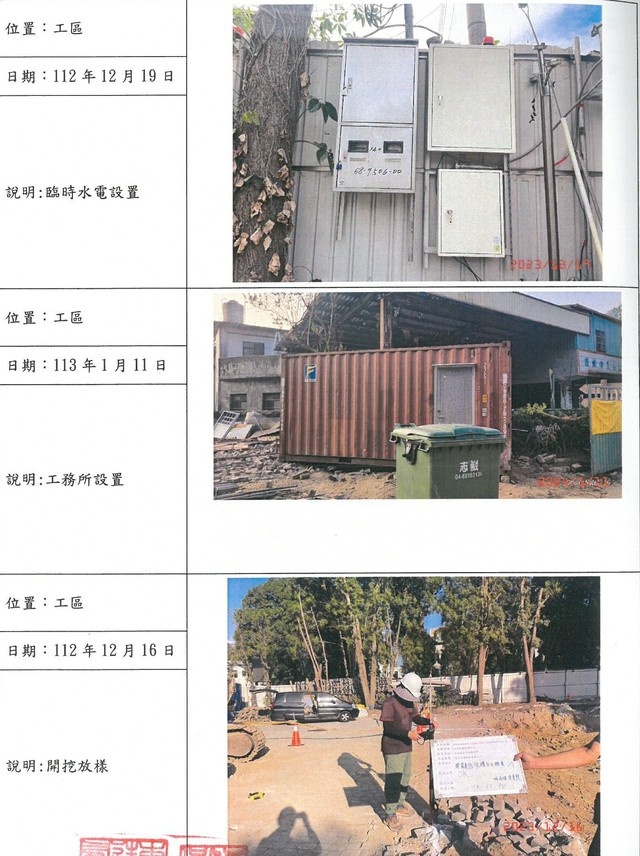

工程進度2

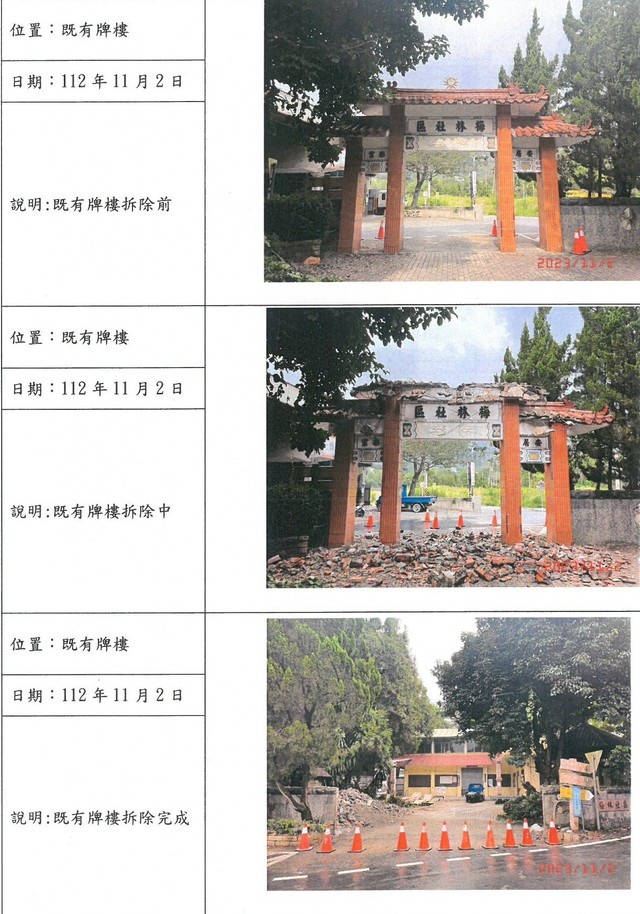

112年12月2日既有牌樓、建物開始拆除

工程進度3

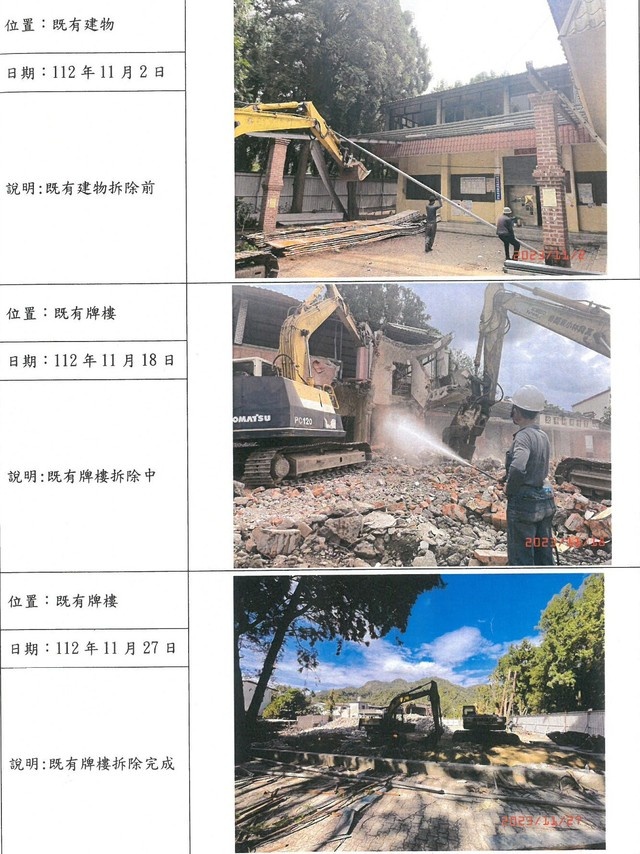

工程進度4



112年12月-113年2月基礎工程鋪設及土方回填

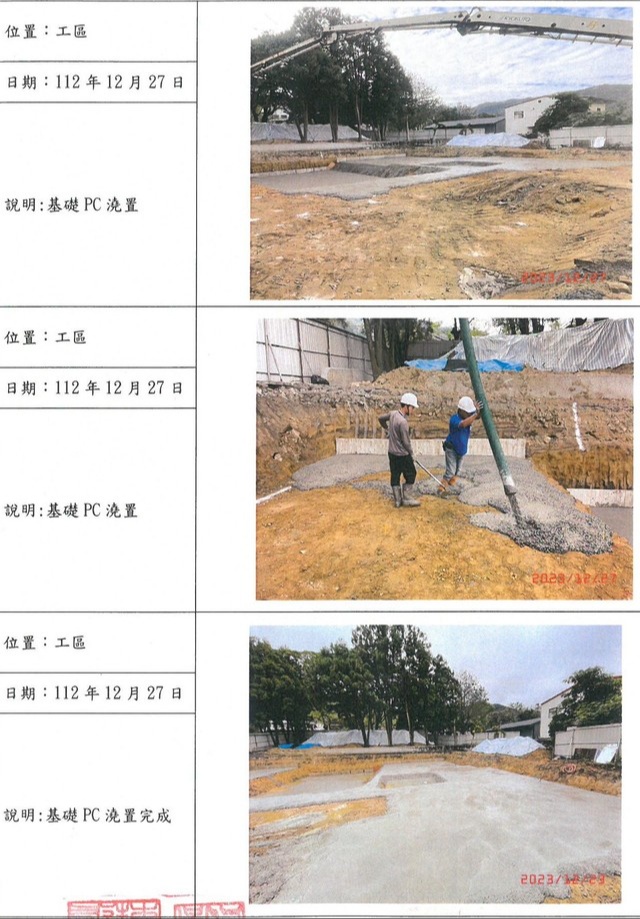

工程進度5

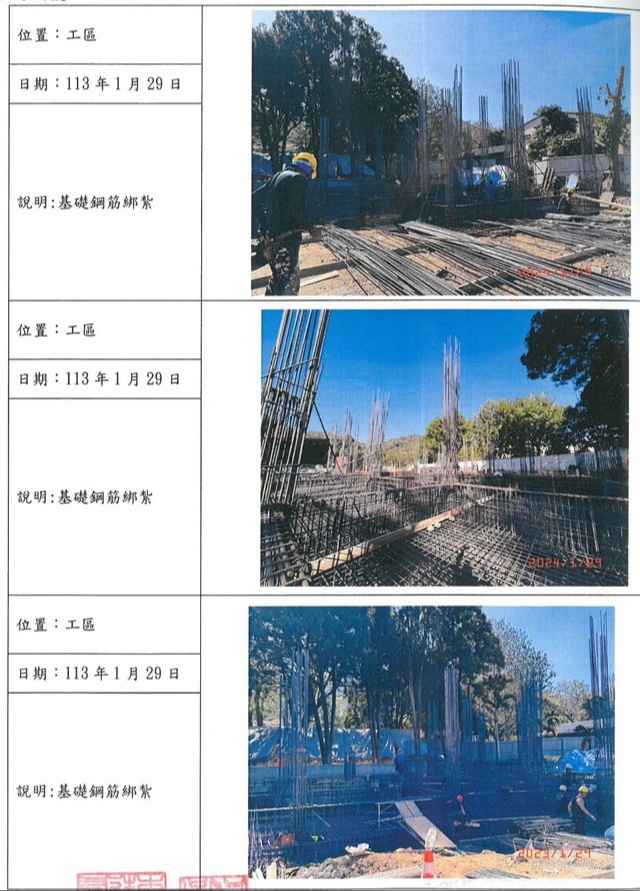

工程進度6

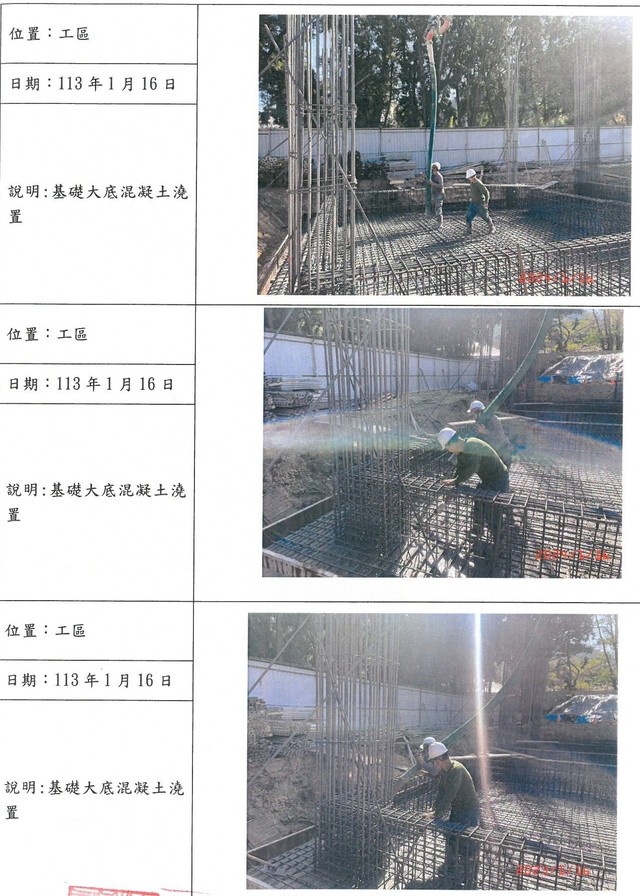

工程進度7

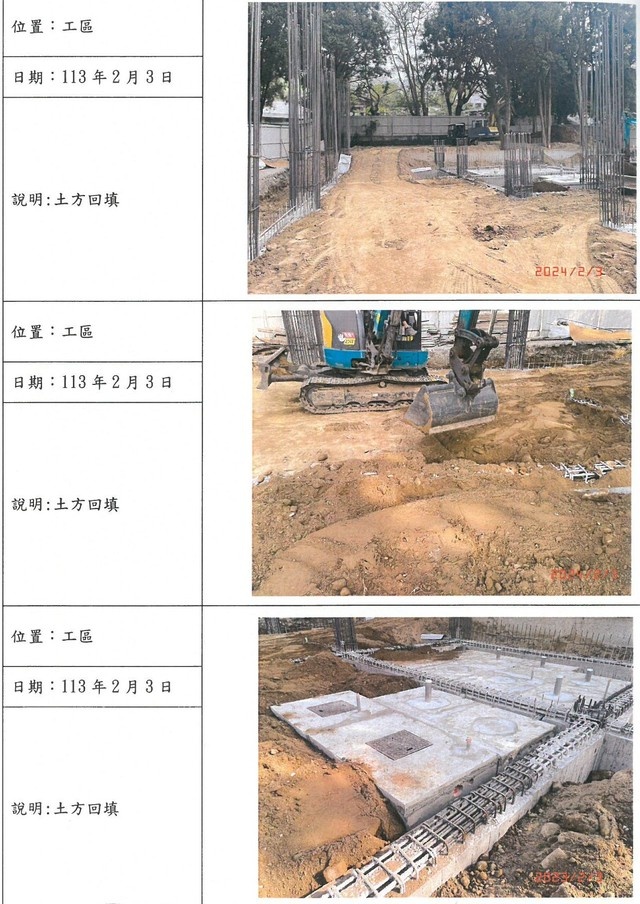

工程進度8



113年2月29日(工程進度19%),南投縣政府施工查核甲等

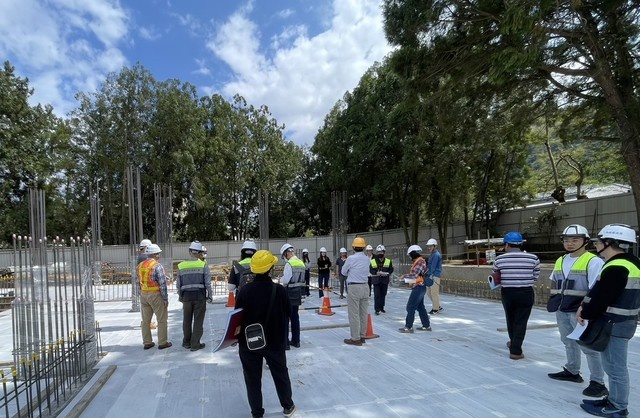

工程進度9-1

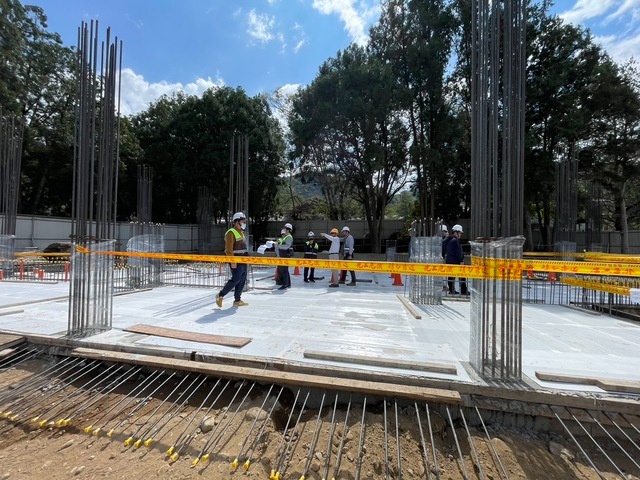

工程進度9-2



113年4月30日(工程進度31%),衛生福利部施工查核甲等

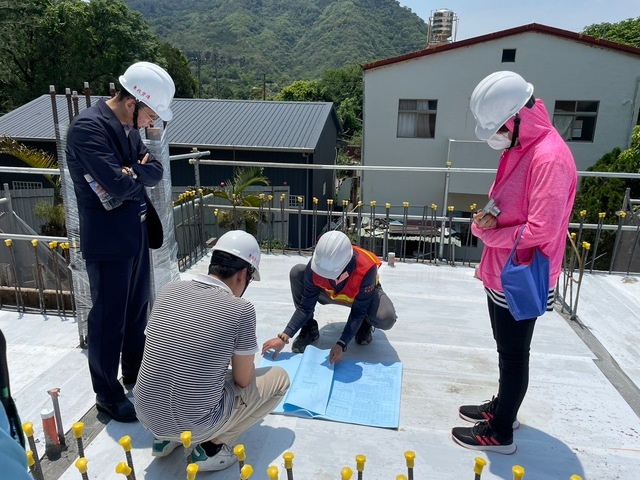

工程進度10

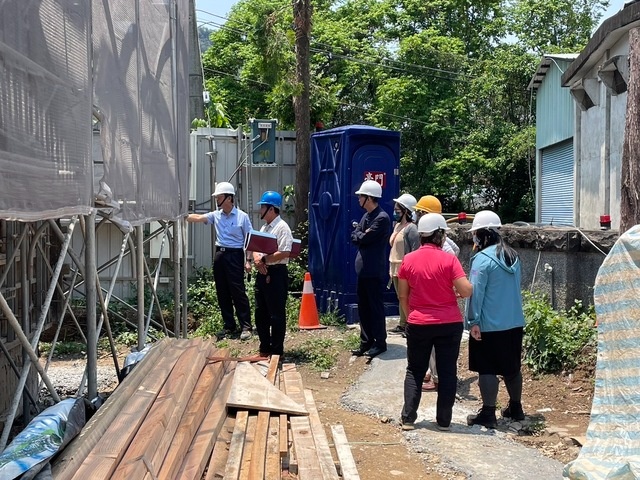

工程進度10-2



113年5月31日內部督導查核

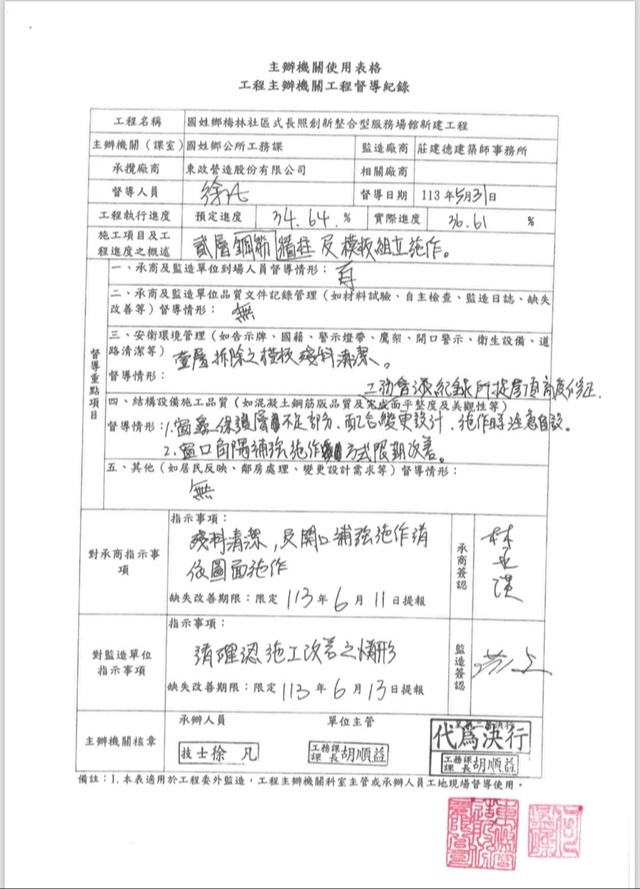

工程進度11

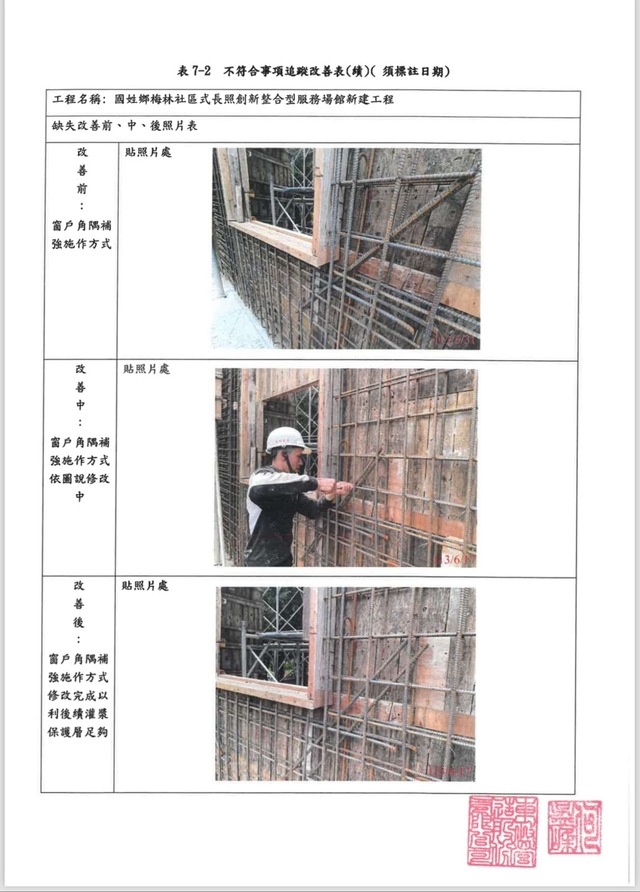

工程進度12

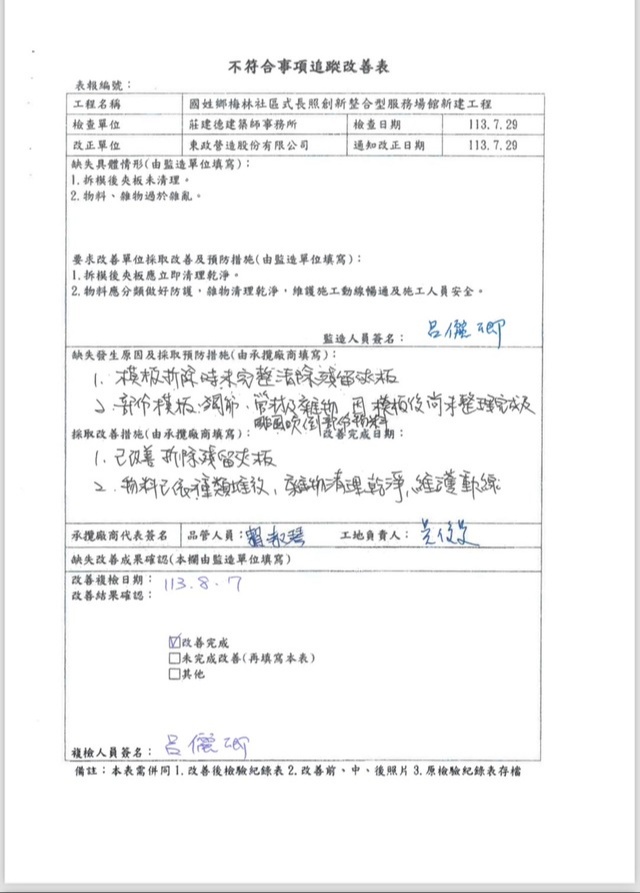

113年7月29日內部施工督導查核

工程進度13

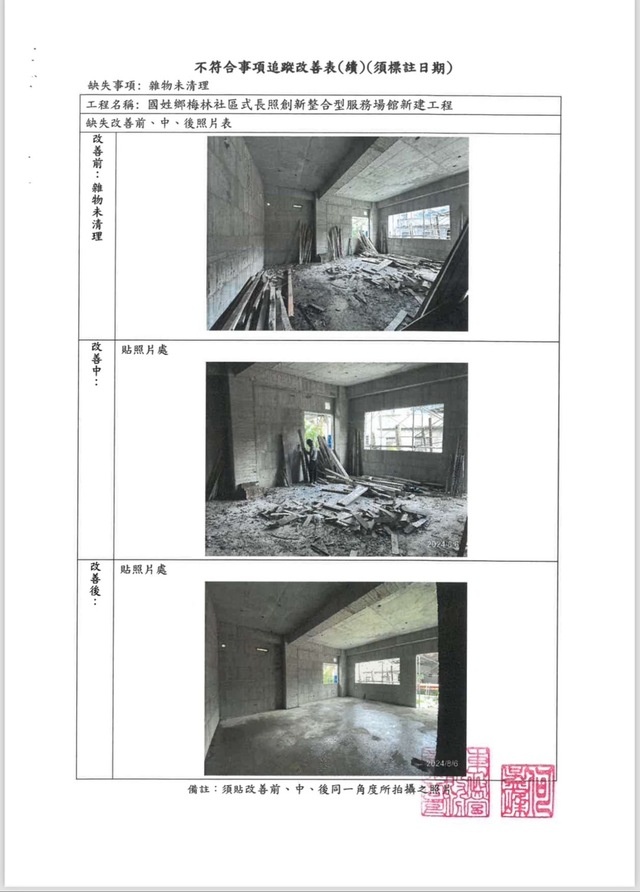

工程進度14

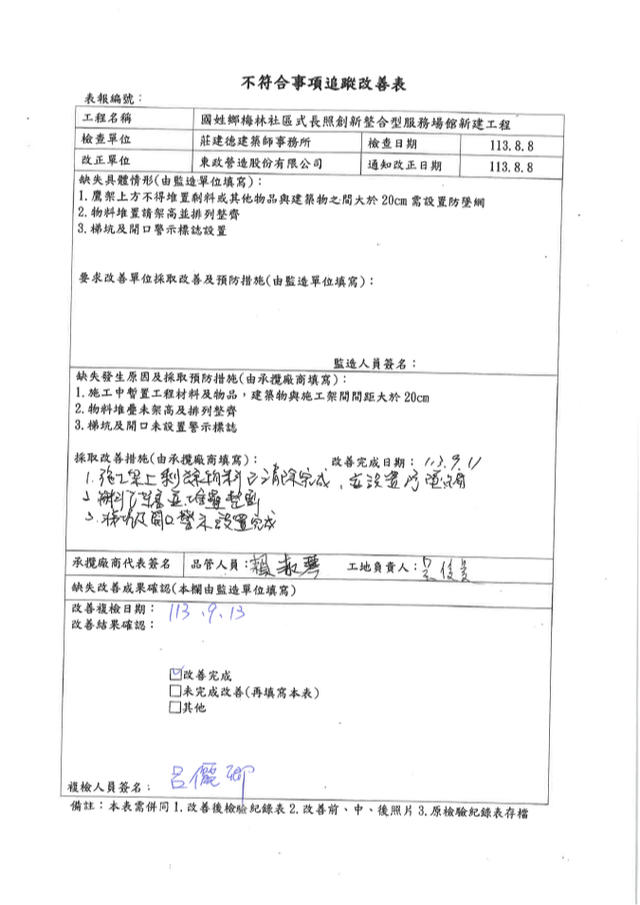

113年8月8日內部施工督導查核

工程進度15

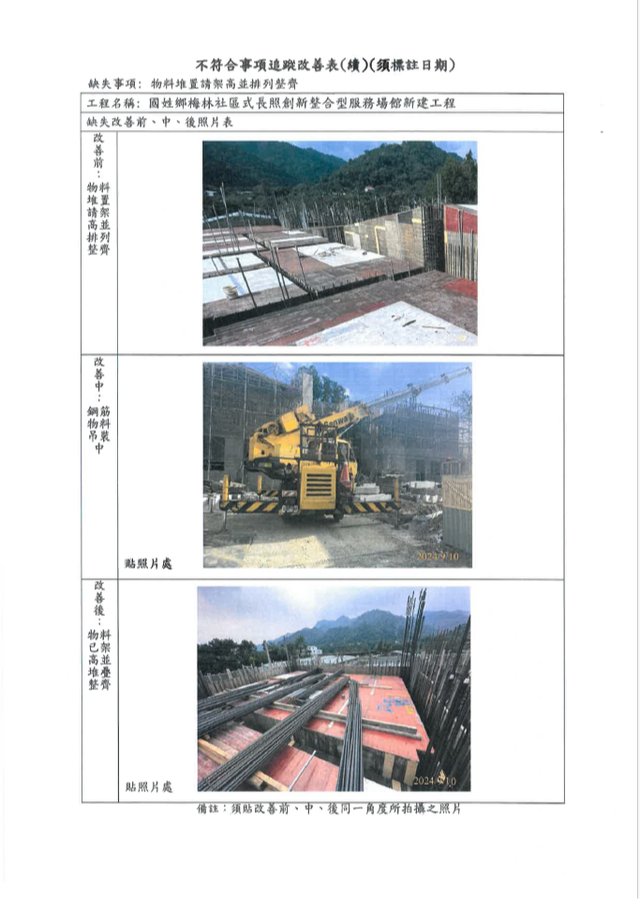

工程進度16



113年8月15日內部施工督導查核

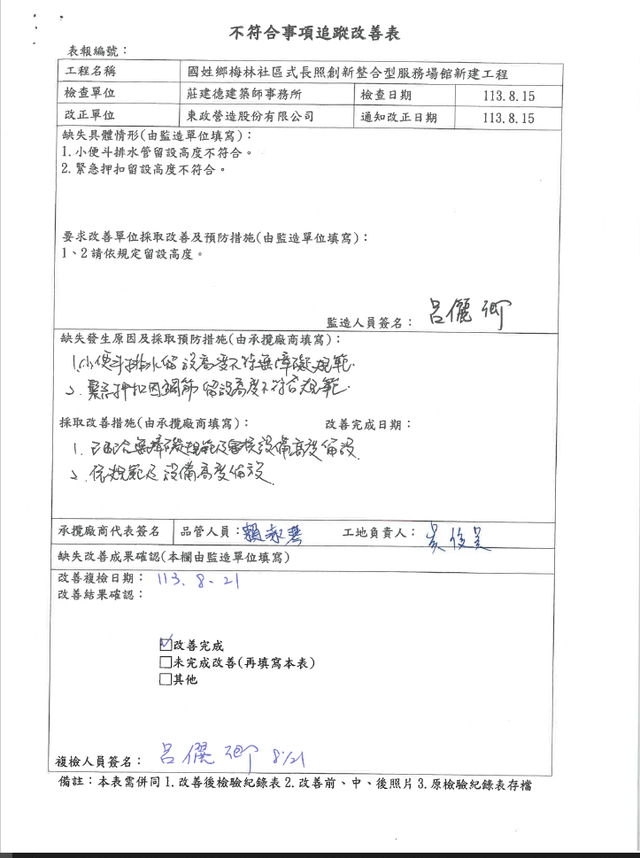

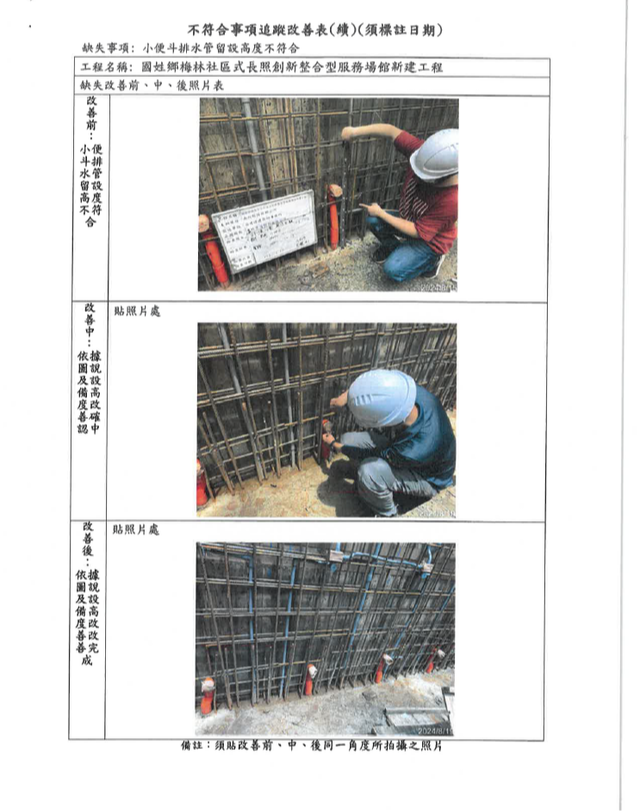

工程進度17



工程進度18



113年8月27日內部施工督導查核

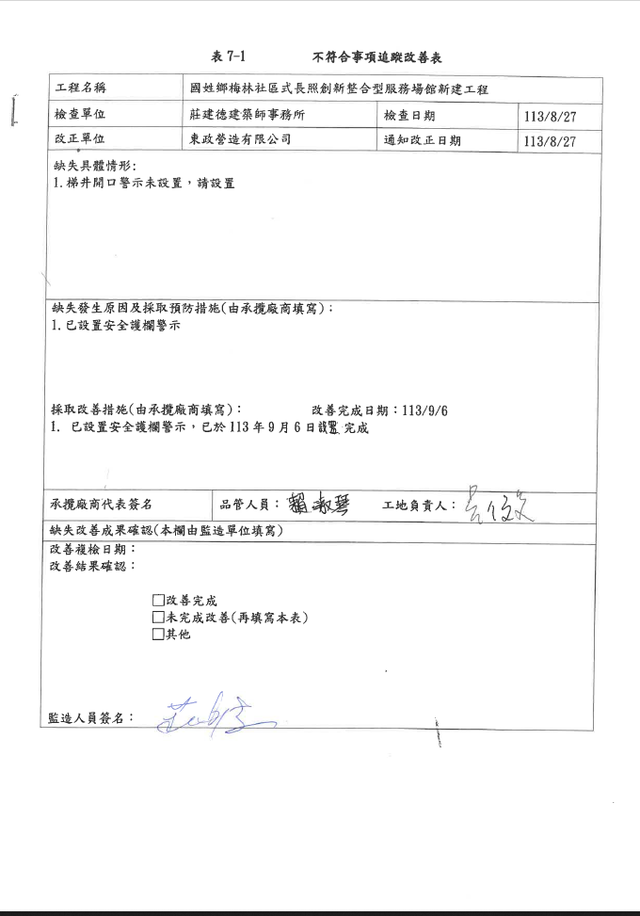

工程進度19

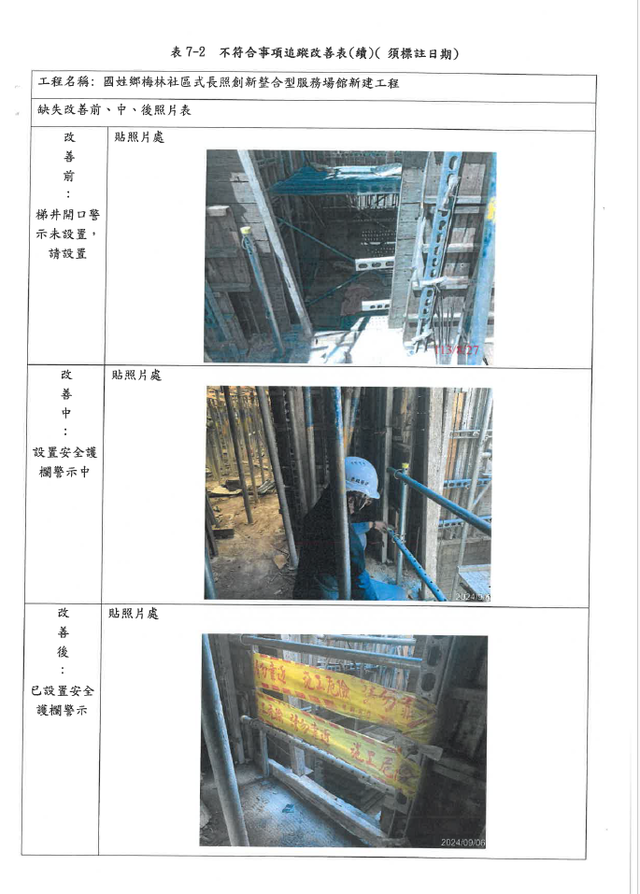

工程進度20



113年11月27日(工程進度預定63.28%;實際50.40%)行政院公共工程委員會施工中查核乙等(77分)

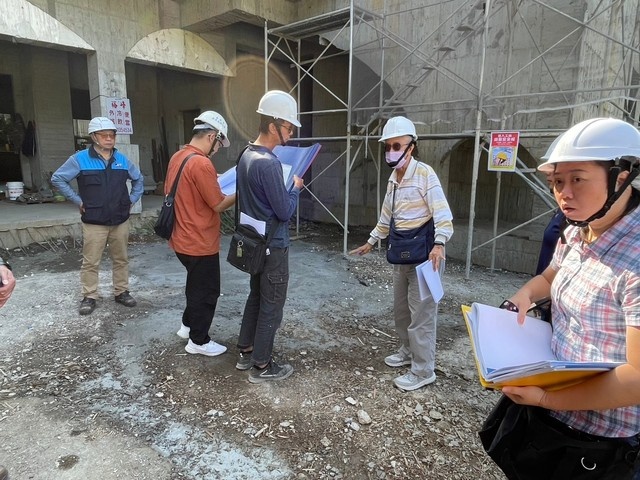

工程進度21

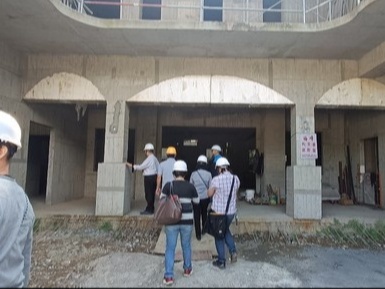

工程進度21-2

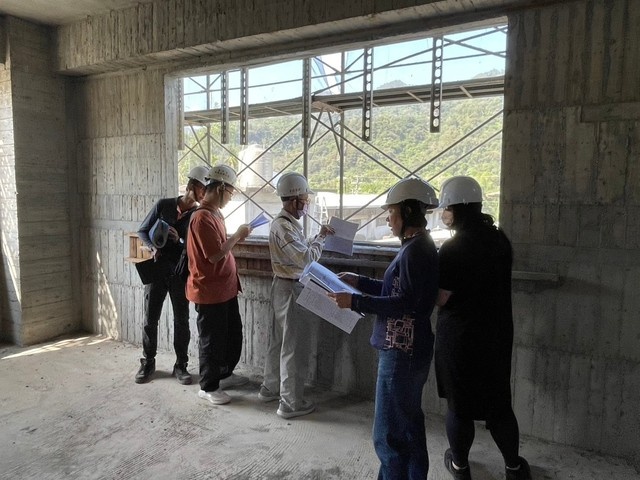

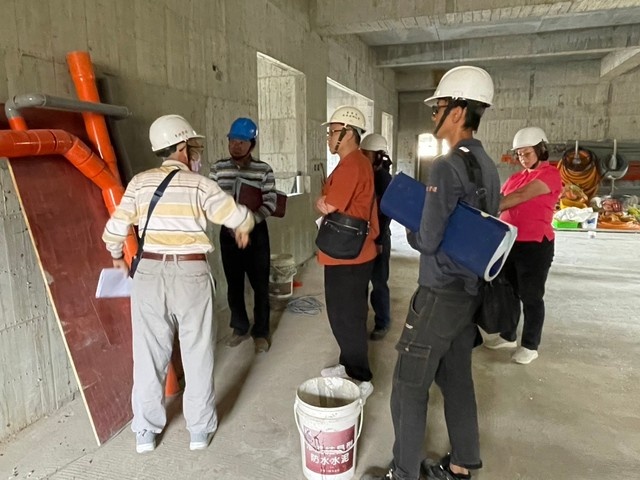

工程進度22-1



工程進度22-2
